Activiteiten (53)
Overzicht
-
Indicatoren
Kwaliteit (indicator)
GroenKwaliteit (toelichting)
Bij raadsvergadering van 30 juni 2020 is motie 'spelen, bewegen en ontmoeten' aangenomen.
Betreft vernieuwing van de skatebaan bij 0313. Het gaat hierbij om een weer eigentijdse skatebaan te realiseren tot volle tevredenheid van de gebruikers.
Tijd (indicator)
OranjeTijd (toelichting)
Na besluit college (extra middelen van 25K en akkoord gaan met afwijking van inkoopbeleid) kan na geven van opdracht uitvoering plaatsvinden direct na bouwvak 2025.
Geld (indicator)
OranjeGeld (toelichting)
Totaal : 150 K is niet voldoende gebleken. De uitvoeringskosten bedragenna ontvangen aanbieding al 155 K.
Inclusief engineeringskosten, gehouden participatietraject, benodigde onderzoeken, directievoering en toezicht, stortkosten bestaand skatepark is er in totaal 175 K nodig. Het voorstel is bij de IBB 2025 de raad te verzoeken het restant te dekken uit de bestemmingsreserve vervanging speeltoestellen 79102029.
Status
In voorbereiding -
Indicatoren
Kwaliteit (indicator)
GroenKwaliteit (toelichting)
Met de transformatie van bedrijventerrein Koppelweg in een overwegend woongebied is er aanleiding om de aangrenzende weg (traject Koppelweg tussen Barend Ubbinkweg en Looiersweg) opnieuw in te richten met in ieder geval een voetpad. Aanpassing van het wegtracé wordt tegelijk aangegrepen om de gehele weg te vernieuwen en het riool aan te passen. Op basis van het vastgestelde wegencategoriseringsplan wordt de weg afgeschaald naar een GOW 30 weg. Riool en weg dateren uit de jaren '60 en behoeven nodig een "opknapbeurt". Gedurende het traject is gevraagd om aansluiting met Barend Ubbinkweg (veilige oversteek voetgangers en fietsers) mee te nemen binnen project. Idem geldt voor opheffen aangrenzend voormalige opslagterrein stadswerf.
Tijd (indicator)
GroenTijd (toelichting)
Uitvoering gestart 10 maart 2025. Oplevering bouwvak 2025
Geld (indicator)
OranjeGeld (toelichting)
Kijkend naar aanneemsom aannemer zal het een fikse opgave worden om binnen gestelde krediet te blijven. Elke tegenvaller in de uitvoering gaat overschrijding van het krediet betekenen. Voor sanering van het aangrenzend voormalige opslagterrein zijn geen middelen voorhanden. Het kan zijn dat wij hier bij de IBB op moeten terugkomen.
Status
In voorbereiding -
Indicatoren
Kwaliteit (indicator)
GroenKwaliteit (toelichting)
Sloop en nieuwbouw van sociale huurwoningen rondom het Van Tuijllplein en in de Betulastraat en Notenstraat bieden bij uitstek mogelijkheden en kansen om rondom de nieuwbouw de openbare ruimte te vernieuwen en te optimaliseren. Zo wordt de riolering uit de jaren '60 gerenoveerd en wordt voor het regenwater een apart riool aangelegd. Maar ook zal er aandacht zijn voor méér groen (gelet op klimaatverandering) en wordt tevens bezien in hoeverre extra parkeerplaatsen kunnen worden gerealiseerd (een wens van omwonenden) en er uitnodigende ontmoetingsplekken kunnen worden gecreeerd.
Tijd (indicator)
GroenTijd (toelichting)
Fase 1
Fase 1 - Betulastraat en Notenstraat is afgerond.
Fase 2
De woningcorporatie is inmiddels gestart met sloop en nieuwbouw van woningen in fase 2. Engineering openbare ruimte fase 2 (Ribestraat, Prunusstraat en Tuylplein) is opgestart.
Geld (indicator)
GroenGeld (toelichting)
Voor het opnieuw inrichten van de openbare ruimte zijn middelen beschikbaar gesteld vanuit WTP en MIP Wegen. Ook de corporatie levert een bijdrage, zoals vastgelegd in een met Stichting WIJ in mei 2022 gesloten samenwerkingsovereenkomst. Op basis van gemaakte kosten fase 1 en de te verwachten kosten fase 2 wordt verwacht binnen het krediet te blijven.
Status
In uitvoering -
Indicatoren
Kwaliteit (indicator)
GroenKwaliteit (toelichting)
Het beschikbaar gestelde budget wordt geheel ingezet voor de herinrichting van het Looierspark, dat centraal gelegen is en dus goed bereikbaar is voor inwoners van alle wijken. Hierbij passen we de hoogste vorm van burgerparticipatie toe: de regie over de nieuwe inrichting is bij de inwoners gelegd die daarvoor een projectgroep hebben opgericht. De projectgroep heeft zelf de communicatie met de inwoners opgepakt en wensen en ideeën van Doesburgers opgehaald.
Tijd (indicator)
GroenTijd (toelichting)
Op dit moment wordt gewerkt aan het eerste concept-ontwerp van het Looierspark. De uiteindelijke oplevering van het nieuw ingerichte Looierspark is gepland in het eerste kwartaal van 2026.
Geld (indicator)
GroenGeld (toelichting)
Het project zal uitgevoerd worden binnen de beschikbaar gestelde middelen. Daarbij zijn extra middelen verkregen door mee te draaien in de leerkring van de Regiodeal Gezonde Groene Groei van de Groene Metropoolregio (GMR).
Status
Nog niet gestart -
Indicatoren
Kwaliteit (indicator)
GrijsTijd (indicator)
GrijsGeld (indicator)
Grijs -
Indicatoren
Kwaliteit (indicator)
GroenKwaliteit (toelichting)
Zie rapportage bij 71040005.
Tijd (indicator)
GroenTijd (toelichting)
Zie rapportage bij 71040005
Geld (indicator)
GroenGeld (toelichting)
Zie rapportage bij 71040005
Status
In uitvoering -
Indicatoren
Kwaliteit (indicator)
GroenKwaliteit (toelichting)
Zie rapportage bij 71040005
Tijd (indicator)
GroenTijd (toelichting)
Zie rapportage bij 71040005
Geld (indicator)
GroenGeld (toelichting)
Zie rapportage bij 71040005
Status
In uitvoering -
Indicatoren
Kwaliteit (indicator)
GroenKwaliteit (toelichting)
Zie rapportage bij 71040005
Tijd (indicator)
GroenTijd (toelichting)
Zie rapportage bij 71040005
Geld (indicator)
GroenGeld (toelichting)
Zie rapportage bij 71040005
Status
In uitvoering -
Indicatoren
Kwaliteit (indicator)
GroenKwaliteit (toelichting)
De migratie van GISVG naar SaaS Belastingen (wettelijke taak) is samen met de leverancier, de werkgroep en landelijke ketenpartners onder toezicht van de aansluiteisen waarderingskamer in 2024 uitgevoerd en 2025 opgeleverd.
Tijd (indicator)
GroenTijd (toelichting)
De migratie is gestart in april 2024. Na de termijn voor bezwaren op het draaien van de belastingenrun in februari 2025, is het project medio maart afgerond, in productie en momenteel worden de laatste punten samen opgepakt en opgeleverd.
Het project had een lange doorlooptijd bij de leverancier en strookte niet geheel met praktijkmomenten bij ons team belastingen. Planning had geen wettelijke druk en heeft niet tot echte problemen geleid.Geld (indicator)
OranjeGeld (toelichting)
Het geraamde krediet 2020 is niet dekkend aangevraagd.
De werkelijke kosten migratie GISVG naar SaaS Belastingen is na onderhandelingen uitgekomen op € 79.800,52. Was een tekort van € 3.300,52
Niet aangevraagd bij de migratie maar wel wettelijk verplicht uit te voeren zijn:
- de upgrade koppeling BRK van v1.0 naar 2.0 met werkelijk kosten na onderhandelingen á € 12.413,70; Kon niet wachten en is in eind april 2024 afgerond en weer werkend opgeleverd op de omgeving van GISVG.
- de landelijke koppeling LVWOZ met werkelijke kosten na onderhandelingen á € 15.680,00. Is in de migratie Q3 2024 uitgevoerd en weer werkend opgeleverd op de omgeving van GISVG. Inmiddels
Het verzoek tot ophogen krediet met € 31.395,00 is vanaf 2023 tot 2025 niet gehonoreerd maar deels opgevangen door bezuinigingen in 2023/2024. De laatste facturen migratie ontvangen we in 2025 en zal uiteindelijk leiden tot overschrijding van het krediet. De daadwerkelijke overschrijding zullen we direct melden bij team financiën.Status
In uitvoering -
Indicatoren
Kwaliteit (indicator)
GroenKwaliteit (toelichting)
Nieuw uitgangspunt en akkoord B&W: groot deel GOW 50 wordt afgeschaald naar GOW 30.
Technische oplevering werk: uitgevoerd. PVO opgesteld. Onderhoudstermijn aannemer loopt.
Momenteel veel klachten over trillingen & te hoge snelheid.
Inrichting groen vanuit project van Buiten in Beinum nog niet uitgevoerd.
Tijd (indicator)
GroenTijd (toelichting)
Werkzaamheden zijn medio juli 2024 afgerond. Weg is opengesteld. Onderhoudstermijn aannemer loopt.
Geld (indicator)
GroenGeld (toelichting)
De onderhoudstermijn van de aannemer loopt nog. Mogelijk komen er nog extra (juridische) kosten. Het krediet kan nog niet worden afgesloten. Hierop wordt ook teruggekomen in de IBB van 2025.
Status
In uitvoering -
Indicatoren
Kwaliteit (indicator)
OranjeKwaliteit (toelichting)
Er is inmiddels een nieuw meer jaren investeringsplan Wegen Plus. Daarin wordt rekening gehouden met de projecten die nog niet zijn uitgevoerd, maar tevens met nieuwe projecten, het wegencategoriseringplan en Watertakenplan. Dit om uiteindelijk werk met werk te maken. Het restant krediet Rehabilitatieplan wegen 2020-2023 gaat op in de projecten die worden gerealiseerd in het nieuwe MIP plus wegen 2024-2028.
Daarnaast wordt er dit jaar nog een meerjarenplan gemaakt voor groot onderhoud wegen en deze werken worden gefinancierd uit de bestemmingsreserve wegen. Dit plan wordt in 2025 voorgelegd aan de gemeenteraad.
Tijd (indicator)
OranjeTijd (toelichting)
Er is onvoldoende tijd geweest om alle deelprojecten uit het Rehabilitatieplan wegen 2020-2023 uit te voeren. In het nieuwe meerjarenplan wegen 2024-2028 plus, zijn daarom kosten begroot voor de inhuur van externe deskundigen, zodat de projecten gerealiseerd kunnen gaan worden.
Geld (indicator)
OranjeGeld (toelichting)
De gereserveerde middelen gaan mee naar de projecten uit het vastgestelde nieuwe MIP wegen plus 2024-2028.
Status
In uitvoering -
Indicatoren
Kwaliteit (indicator)
GroenKwaliteit (toelichting)
SO-VO-DO fase zijn doorlopen. Participatie met stakeholders afgerond. Contractstukken klaar. Second opinion doorgevoerd. Dimensionering riool is lopende proces opnieuw doorgerekend en is aangepast. Voor verblijfspleintje is gekozen voor hoogwaardig materiaal. Opdracht voor deze straat was een klimaatbestendige inrichting. Afkoppelkansen, meer groen, circulariteit en duurzaamheidsmaatregelen zijn zoveel als mogelijk in project ingepast.
Tijd (indicator)
GroenTijd (toelichting)
Werk is gestart op 17 maart 2025. Oplevering rond bouwvakvakantie.
Geld (indicator)
RoodGeld (toelichting)
Binnen bestaand krediet kan de uitvoering van het werk worden aanbesteed. De raming voor het aanvragen krediet van de totale kosten is twee jaar geleden ingediend. Er is echter sprake van een forse kostenstijging, De dimensionering van het riool hebben we na herberekening moeten aanpassen (van Infiltratie Transport riool 400/600 naar IT 800) met als gevolg dat er veel meer grondwerk is met bijkomende werkzaamheden. De engineeringskosten zijn fors toegenomen (veel meer uren dan vooraf ingeschat, vooral als gevolg van participatie en de verwerking van de stukken ervan). Ook de doorlooptijd uitvoeringsperiode gaat langer worden dan vooraf is ingeschat. Dat betekent weer meer uren voor inhuur directie en toezicht t.l.v. uitvoering werk.
Kijkend naar bovenstaand wordt nu ingeschat dat totale meerkosten € 200.000 gaan bedragen en dat het totale krediet dat we nu hebben dus onvoldoende zal zijn. Oplossing is deels gevonden vanuit bijdrage WTP en Verlichtingsplan. Resterend bedrag van 100K meenemen in IBB 2025.
Risicovol project gezien opgave. Archeologie, niet ontplofbare resten, diepte van nieuw te leggen riool en bemalingsplan kunnen nog verdere meerkosten met zich mee gaan brengen. Dat is niet te voorzien.
Status
In voorbereiding -
Indicatoren
Kwaliteit (indicator)
GrijsTijd (indicator)
GrijsGeld (indicator)
Grijs -
Indicatoren
Kwaliteit (indicator)
GrijsTijd (indicator)
GrijsGeld (indicator)
Grijs -
Indicatoren
Kwaliteit (indicator)
GroenKwaliteit (toelichting)
De vervanging loopt momenteel op schema.
Tijd (indicator)
OranjeTijd (toelichting)
De vervanging is in het verleden anders vorm gegeven dan in de planvorming voorzien. Er wordt daarom uitvoering gegeven aan een aangepast plan, om weer zoveel mogelijk vorm en inhoud te geven aan de oorspronkelijke planvoering. Daarbij loopt de aannemer tegen praktische problemen aan, zoals kabels en leidingen die bij de Klic van het Kadaster niet bekend zijn. In 2025 hopen we de plannen te kunnen afronden,
Geld (indicator)
GroenGeld (toelichting)
De vervanging is in het verleden anders vorm gegeven dan in de planvorming voorzien. Er wordt daarom uitvoering gegeven aan een aangepast plan, om weer zoveel mogelijk vorm en inhoud te geven aan de oorspronkelijke planvoering.
Status
In uitvoering -
Indicatoren
Kwaliteit (indicator)
GroenKwaliteit (toelichting)
De vervanging loopt momenteel op schema.
Tijd (indicator)
OranjeTijd (toelichting)
De vervanging is in het verleden anders vorm gegeven dan in de planvorming voorzien. Er wordt daarom uitvoering gegeven aan een aangepast plan, om weer zoveel mogelijk vorm en inhoud te geven aan de oorspronkelijke planvoering.
Geld (indicator)
GroenGeld (toelichting)
De vervanging is in het verleden anders vorm gegeven dan in de planvorming voorzien. Er wordt daarom uitvoering gegeven aan een aangepast plan, om weer zoveel mogelijk vorm en inhoud te geven aan de oorspronkelijke planvoering. Daarbij loopt de aannemer tegen praktische problemen aan, zoals kabels en leidingen die bij de Klic van het Kadaster niet bekend zijn.
Status
In uitvoering -
Indicatoren
Kwaliteit (indicator)
GroenKwaliteit (toelichting)
De vervanging loopt momenteel op schema.
Tijd (indicator)
OranjeTijd (toelichting)
De vervanging is in het verleden anders vorm gegeven dan in de planvorming voorzien. Er wordt daarom uitvoering gegeven aan een aangepast plan, om weer zoveel mogelijk vorm en inhoud te geven aan de oorspronkelijke planvoering. Dat herstel kost tijd. Daarbij loopt de aannemer tegen praktische problemen aan, zoals kabels en leidingen die bij Klic van het Kadaster niet bekend zijn.
Geld (indicator)
GroenGeld (toelichting)
De vervanging is in het verleden anders vorm gegeven dan in de planvorming voorzien. Er wordt daarom uitvoering gegeven aan een aangepast plan, om weer zoveel mogelijk vorm en inhoud te geven aan de oorspronkelijke planvoering.
Status
In uitvoering -
Indicatoren
Kwaliteit (indicator)
GroenKwaliteit (toelichting)
De vervanging loopt momenteel op schema.
Tijd (indicator)
OranjeTijd (toelichting)
De vervanging loopt loop achter op schema. Er wordt bij de omvorming van regulier naar klassiek tegen praktische problemen aangelopen die moeten worden opgelost (bijv. een ondergrond die vol ligt met kabels en leidingen). Begin 2026 wordt na verwachting e.e.a. afgerond.
Geld (indicator)
GroenGeld (toelichting)
De vervanging loopt momenteel op schema.
Status
In uitvoering -
Indicatoren
Kwaliteit (indicator)
GroenKwaliteit (toelichting)
De vervanging loopt momenteel op schema.
Tijd (indicator)
OranjeTijd (toelichting)
De vervanging loopt loop achter op schema. Er wordt bij de omvorming van regulier naar klassiek tegen praktische problemen aangelopen die moeten worden opgelost (bijv. een ondergrond die vol ligt met kabels en leidingen). Begin 2026 wordt na verwachting e.e.a. afgerond.
Geld (indicator)
GroenGeld (toelichting)
De vervanging loopt momenteel op schema.
Status
In uitvoering -
Indicatoren
Kwaliteit (indicator)
GroenKwaliteit (toelichting)
De inrichting van de parkeervakken is uitgevoerd volgens plan.
Tijd (indicator)
GroenTijd (toelichting)
De afronding van de parkeervakken loopt door tot voorjaar 2025. 1 februari 2025 is de herijking parkeren binnenstad in gegaan. Het grootste deel van de vakken was tijdig klaar. Enkele maatoplossingen vergden iets meer tijd. De bebording kon pas op het laatste moment gerealiseerd worden.
Geld (indicator)
OranjeGeld (toelichting)
De kleine overschrijding is ontstaan doordat na participatie meer maatwerk nodig was.
Status
Nog niet gestart -
Indicatoren
Kwaliteit (indicator)
GroenKwaliteit (toelichting)
Op dit moment wordt het project via een pilot door Warkhouse uitgevoerd voor de wijk Noordelijk Molenveld. De pilot wordt uitgevoerd binnen de kaders van het beleidsplan bewegen, ontmoeten en spelen. Na deze pilot zal het project ook voor andere wijken opgestart worden.
Project is afgerond. Andere locaties volgen later
Tijd (indicator)
GroenTijd (toelichting)
Het pilotproject in Molenwijk wordt onder begeleiding van Warkhouse samen met inwoners uitgevoerd. De pilot is grotendeels gerealiseerd en wordt dit jaar opgeleverd.
Na deze pilot vervolgens de uitvoering voor andere wijken opgestart worden.Project is afgerond. Andere locaties volgen later
Geld (indicator)
GroenGeld (toelichting)
De pilot wordt uitgevoerd binnen de beschikbaar gestelde middelen. Het restant krediet wordt overgeheveld en in stand gehouden.
Project is afgerond. Andere locaties volgen later
Restant krediet wordt gebruikt voor locatie Waterstraat
Status
In uitvoering -
Indicatoren
Kwaliteit (indicator)
GrijsTijd (indicator)
GrijsGeld (indicator)
Grijs -
Indicatoren
Kwaliteit (indicator)
GrijsTijd (indicator)
GrijsGeld (indicator)
Grijs -
Indicatoren
Kwaliteit (indicator)
GroenKwaliteit (toelichting)
Het werk is aanbesteed. De opdracht zal vergund worden aan het bedrijf MJ. Oomen
Tijd (indicator)
GroenTijd (toelichting)
Begin 2025 zijn de stukken ter besluitvorming naar het College gebracht.
Maandag 24 maart heeft het start overleg plaatsgevonden, en de planning zal zijn dat er rond week 20 gestart zal worden met de werkzaamheden.
Geld (indicator)
GroenGeld (toelichting)
Tot op heden hierover niks te melden. De Aannemer heeft scherp ingeschreven.
Tijdens het startoverleg zijn er geen punten naar voren gekomen, waaruit zou blijken dat er eventueel meer kosten worden ingediend.
Status
Nog niet gestart -
Indicatoren
Kwaliteit (indicator)
GroenKwaliteit (toelichting)
Het ingenieursbureau is gestart met zijn werkzaamheden om de 3 projecten uit het MIP Plus op te pakken. De voorbereidingen voor de entreepoorten zijn nog niet opgestart.
Er is al wel een start gemaakt, met de voorbereidende werkzaamheden voor de kraakselaan en het fietspad Didamseweg.
Tijd (indicator)
GroenTijd (toelichting)
De uitvraag naar de diverse ingenieursbureaus is gedaan om een plan van aanpak te schrijven voor drie projecten binnen het MIP wegen Plus 2024-2028. De Firma Roelofs is het ingenieursbureau geworden voor de 3 projecten. De voorbereidende werkzaamheden zijn inmiddels opgestart.
Geld (indicator)
GroenGeld (toelichting)
Valt nog niks over te melden.
Status
Nog niet gestart -
Indicatoren
Kwaliteit (indicator)
GroenKwaliteit (toelichting)
Het project wordt uitgevoerd conform de vastgestelde visie naar buiten in Beinum.
Tijd (indicator)
GroenTijd (toelichting)
Het project ‘Naar Buiten in Beinum’ bestaat uit drie onderdelen:
Groenrenovatie
De 1e, 2e en 3e fase van de groenrenovatie zijn gerealiseerd. Fase 4 is de afsluitende fase, de afronding ervan staat gepland voor uiterlijk 2025.Naar Buiten in Beinum
In 2020 zijn de werkzaamheden gestart en is een projectenlijst opgesteld voor de werkzaamheden die uitgevoerd zullen gaan worden. Voor deze projecten zijn - op basis van ontwerpsessies met inwoners - ontwerpen gemaakt. De realisatie is gestart en de afronding staat gepland voor uiterlijk 2025. Het onderdeel spelen is hier aan toegevoegd door de extra gelden die zijn toegekend. Het streven was om deze werkzaamheden aan het eind van het jaar 2024 of begin 2025 af te ronden. Dit onderdeel van Naar Buiten in Beinum loopt echter in de tijd iets uit i.v.m. de natte weersomstandigheden in het voorjaar en een gedeelte van de zomer van dit jaar waardoor deze werkzaamheden naar achteren zijn geschoven. Wat het onderdeel spelen betreft, is een extra participatieronde in het proces ingevoegd en hebben we te maken met lange levertijden i.v.m. de krapte op de arbeidsmarkt bij deze bedrijven. Hierdoor loopt ook dit project uit. Streven is nu om voor uiterlijk 2025 het gehele project Naar Buiten in Beinum afgerond te hebben.Vijvers
Dit project is afgelopen zomer afgerond. Op dit moment loopt de onderhoudstermijn nog.Geld (indicator)
OranjeGeld (toelichting)
Het einde van het project komt in zicht. Het blijkt nu dat niet alle deelprojecten van de visie gerealiseerd kunnen worden binnen het beschikbare budget. Daarom zijn keuzes gemaakt om een aantal deelprojecten niet uit te voeren. Hierbij is gekeken naar de projecten die meer het algemene belang van Beinum raken en projecten die de leefomgeving van de inwoners van Beinum verbeteren (projecten op buurt- en straatniveau). De projecten in het algemeen belang van Beinum zijn geschrapt en in de projecten die de leefomgeving van de inwoners verbeteren zijn een aantal keuzes gemaakt. Daarnaast zal samen met de Wijkraad van Beinum een keuze gemaakt worden welke speelplaatsen van het onderdeel spelen worden uitgevoerd. Met deze bijstelling is de verwachting dat het resterende deel van het project binnen het beschikbare budget wordt uitgevoerd. De reden van deze bijstelling ligt vooral in de sterk gestegen prijzen van materialen, lonen, etc., uitstel en verschuiving van (deel)projecten door diverse oorzaken (Corona, Flora & Fauna, natte weersomstandigheden).
Status
In uitvoering -
Indicatoren
Kwaliteit (indicator)
OranjeKwaliteit (toelichting)
Werkzaamheden aan damwand, wrijfstijlen buitenhaven zijn vervangen en weer veilig.
Vervanging houten brug Zanderskamp aanbesteed, uitvoering begin 2025
Houten brug Hessengracht aanbesteed overleg Liander i.v.m. verleggen gasleiding uitvoering begin 2025
Brugdek deklaag vervangen aanbesteed en uitvoering begin 2025
Vervangen trappen buitenhaven opdracht verstrekt echter door hoogwater uitvoering nog niet mogelijk, wacht op een keer laag water
Keermuur Blekerskade, opdracht verstrekt voor balustrade (veiligheid) nog niet gerealiseerd
Opdracht voor herstelwerk keermuren voor eind dit jaar uitvoering 2025
Tijd (indicator)
OranjeTijd (toelichting)
Deel van de geplande investeringen (2023 totaal €300.00) gerealiseerd €103.000, resterende in te plannen voor 2025.
Geld (indicator)
OranjeGeld (toelichting)
De gerealiseerde opdracht van €103.000 is nog niet geheel gefactureerd.
De in de kadernota van 2022 opgenomen bedragen zijn benodigd voor 2025 onderzoek en realisatie investeringswerken genoemd in beheerplan civiele kunstwerken
Status
In uitvoering -
Indicatoren
Kwaliteit (indicator)
GroenKwaliteit (toelichting)
De kwaliteit is op orde.
Tijd (indicator)
OranjeTijd (toelichting)
Naar verwachting zal het verkeerscirculatieplan voor de zomer 2025 worden opgeleverd.
Geld (indicator)
GroenGeld (toelichting)
Het budget is toereikend
Status
In uitvoering -
Indicatoren
Kwaliteit (indicator)
OranjeKwaliteit (toelichting)

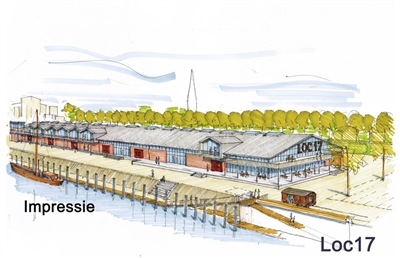

Er is een onderzoek geweest naar de ontwikkelmogelijkheden van de turfhaven. De resultaten hiervan zijn gepresenteerd aan de raad. Op grond van het rapport is afgesproken dat we de basis in de turfhaven op orde brengen en dan gaat het in eerste instantie om het voorzieningengebouw en de reserveer/betaalmogelijkheden. Met de eigenaren van LOC17 BV was contractueel vastgelegd dat zij in de GTW-loods een voorzieningengebouw zouden realiseren, dat dan door de gemeente zou worden gehuurd. Desgevraagd staan de eigenaren er welwillend tegenover om af te zien van deze afspraak. Gesprekken met betrokkenen gevoerd, contract aangepast, havengebouw aangekocht, aanpassingen aan gebouw volgens planning
Tijd (indicator)
OranjeTijd (toelichting)
Op basis van het gepleegde onderzoek naar de ontwikkelmogelijkheden van de turfhaven, is nu gestart met de prioriteiten voorzieningengebouw en betaal/reserveermogelijkheden. We streven naar afronding gedurende het nieuwe havenseizoen.
Geld (indicator)
OranjeGeld (toelichting)
Voor het op orde brengen van de basis en meerjarig onderhoud wordt op dit moment gezocht naar een adequate financiering.
Status
In uitvoering -
Indicatoren
Kwaliteit (indicator)
GroenKwaliteit (toelichting)
Van deze 200 woningen zijn er tot 2024 circa 180 gerealiseerd en/of in planvoorbereiding. We hebben het dan over 70 woningen aan de Koppelweg, 24 woningen project Halve Maanweg, 24 extra te bouwen woningen in De Ooi (project Flora23), de 5 laatste woningen in Beinum West, waarvan 4 starterswoningen en 15 flexwoningen aan de Kraakselaan.
Daarnaast zijn we bezig met woningbouwinitiatieven in het Centrum van Beinum (120) en Wemmerse Woerden (300), hetgeen op termijn moet leiden tot enkele honderden nieuw op te leveren woningen. Het aantal te realiseren woningen zal dus veel meer zijn dan aanvankelijk gedacht. Daarmee wordt invulling gegeven aan de oproep om méér te bouwen dan alleen voor lokale behoefte, ingegeven door de grote schaarste aan woningen (ook in onze regio).
Tijd (indicator)
OranjeTijd (toelichting)
Eerdere constatering behoeft enige nuance.
Niet zeker is dat vóór het einde van deze raadsperiode de eerste woningen opgeleverd kunnen worden in het Centrum van Beinum en Wemmerse Woerden. Het zou mooi zijn als in 2026 gestart kan worden met de bouw van de eerste woningen op de twee genoemde locaties.
Maar los daarvan zijn er in de raadsperiode dan wel 180 woningen gerealiseerd oftewel 90% van de doelstelling.
Geld (indicator)
GroenGeld (toelichting)
Voor de projecten Centrum van Beinum en Wemmerse Woerden worden de gemeentelijke kosten betaald uit respectievelijk verkoop van bouwgrond (inclusief ontwikkelingsrecht) en uit een door de ontwikkelaar te betalen exploitatiebijdrage (vastgelegd in een anterieure overeenkomst)
Status
In uitvoering -
Indicatoren
Kwaliteit (indicator)
GroenKwaliteit (toelichting)
Initiatiefnemers van nieuwe woonvormen kunnen altijd met ons in overleg treden om de (on)mogelijkheden te bespreken. Wij treden hierbij faciliterend op en in de gedachte van de Omgevingswet "ja, mits". Omdat de gemeente beperkt tot niet over eigen geschikte gronden beschikt, gaan wij niet zelf actief ontwikkelen. Dit is ook in lijn met de recent vastgestelde Nota grondbeleid en/of Woonzorgwelzijnsvisie, waarin staat opgenomen dat de gemeente faciliterend optreedt bij nieuwe ontwikkelingen.
Een gerealiseerd project is bijvoorbeeld de in samenwerking met WIJ gerealiseerde 15 tijdelijke flexwoningen aan de Kraakselaan, waar de gemeente in grote mate een faciliterende rol heeft gespeeld.
Tijd (indicator)
GroenTijd (toelichting)
Initiatiefnemers van nieuwe woonvormen kunnen altijd met ons in overleg treden om de (on)mogelijkheden te bespreken. Wij treden hierbij faciliterend op en in de gedachte van de Omgevingswet "ja, mits". Omdat de gemeente beperkt tot niet over eigen geschikte gronden beschikt, gaan wij niet zelf actief ontwikkelen. Dit is ook in lijn met de recent vastgestelde Nota grondbeleid en/of Woonzorgwelzijnsvisie, waarin staat opgenomen dat de gemeente faciliterend optreedt bij nieuwe ontwikkelingen.
Geld (indicator)
GroenGeld (toelichting)
Met deze maatregel zijn geen specifieke financiële middelen gemoeid. Het voeren van een vooroverleg over de (on)mogelijkheden van nieuwe ontwikkelingen, waaronder innovatieve woonvormen, valt onder de reguliere werkzaamheden van de gemeente.
Status
In uitvoering -
Indicatoren
Kwaliteit (indicator)
GroenKwaliteit (toelichting)
We willen zoveel mogelijk werk met werk maken. Daarom nemen we het veiliger maken van oversteekplaatsen mee in projecten die we gaan uitvoeren. In het vastgestelde Meerjarig Investeringsprogramma (MIP) Wegen-plus zijn de projecten 'Aanleggen Centrumpoorten' (afwaarderen Singels) en de 'Kraakselaan' (gedeeltelijk herinrichten) opgenomen. De oversteekplaatsen voor fietsers en voetgangers worden dan ook in die projecten meegenomen.
De oversteek voor fietsers over de Barend Ubbinkweg naar de Koppelweg is al onderdeel van het project 'Herinrichting Koppelweg'.Tijd (indicator)
OranjeTijd (toelichting)
Het veiliger maken van de oversteekplaatsen op de Singels en de Kraakselaan staan voor 2026 op de planning. Vooruitlopend daarop wordt een pilot gestart om de verlichting van twee oversteekplaatsen op de Kraakselaan te verbeteren.
De oversteek voor fietsers over de Barend Ubbinkweg naar de Koppelweg wordt in het 2e kwartaal van 2025 aangepakt.Geld (indicator)
GroenGeld (toelichting)
In het vastgestelde MIP Wegen-plus is geld geraamd voor de reeds genoemde projecten (Centrumpoorten en Kraakselaan) waarin ook de oversteekplaatsen zijn meegenomen. De fietsoversteek Barend Ubbinkweg - Koppelweg wordt meegenomen in het project 'Herinrichting Koppelweg'. Hiervoor is ook subsidie aangevraagd bij de provincie.
Status
In voorbereiding -
Indicatoren
Kwaliteit (indicator)
GroenKwaliteit (toelichting)
Verkeerskundig adviesbureau Goudappel heeft opdracht gekregen om een Verkeerscirculatieplan (VCP) op te stellen. Veel van de input voor het VCP komt uit voorgaande opdrachten aan Goudappel zoals Vitale Binnenstad, Herijking Parkeervergunningensysteem, Wegencategoriseringsplan en Mobiliteitsplan.
Goudappel heeft dus al veel essentiële lokale kennis en informatie opgedaan om een goed VCP op te kunnen stellen dat naadloos aansluit op de verkeers- en parkeersituatie in Doesburg.Tijd (indicator)
OranjeTijd (toelichting)
Op dit moment is Goudappel bezig met het opstellen van het VCP.
Geld (indicator)
GroenGeld (toelichting)
Er is €20.000 beschikbaar voor deze opdracht en dat is voldoende voor het opstellen van het VCP.
Status
In voorbereiding -
Indicatoren
Kwaliteit (indicator)
RoodKwaliteit (toelichting)
Wordt niet actief uitgevoerd. Geen capaciteit hiervoor. Verzoeken van de inwoner zelf om een stukje groen te onderhouden worden wel in behandeling genomen.
Tijd (indicator)
RoodTijd (toelichting)
Wordt niet actief uitgevoerd, personeel (capaciteit) tekort.
Geld (indicator)
GrijsGeld (toelichting)
Wordt niet uitgevoerd
Status
Nog niet gestart -
Indicatoren
Kwaliteit (indicator)
GroenKwaliteit (toelichting)
Het pilotproject Looierspark is opgestart. Daarbij passen we de hoogste vorm van burgerparticipatie toe door de regie bij een projectgroep van inwoners te leggen. Het Looierspark is heel centraal gelegen en goed bereikbaar voor alle inwoners van alle wijken. Ook in het Centrumplan Beinum wordt ruimte voor ontmoeting in de buitenruimte nadrukkelijk meegenomen, evenals in het project Naar Buiten in Beinum met spelen en bewegen als inzet. Er is geen budget om in alle wijken nieuwe ontmoetingsruimten in de buitenruimte te creëren.
Tijd (indicator)
GroenTijd (toelichting)
Het project Looierspark is opgestart en zal eind 2026 zijn afgerond. De planning is dat medio 2025 de communicatie over een eerste concept-ontwerp zal plaatsvinden. Het project Centrumplan Beinum loopt en het project Naar Buiten in Beinum is bijna afgerond.
Geld (indicator)
GroenGeld (toelichting)
Het beschikbare budget wordt nu geheel ingezet voor het project Looierspark. Tevens is een subsidieaanvraag bij de Groene Metropoolregio gedaan. Het project wordt uitgevoerd binnen de beschikbaar gestelde middelen.
Status
In voorbereiding -
Indicatoren
Kwaliteit (indicator)
GroenKwaliteit (toelichting)
Het project Noordelijk Molenveld is met goed resultaat afgerond. Medio 2024 is er een initiatief van kinderen voor het speelveld aan de Waterstsraat binnen gekomen. Dit initiatief is verder met de kinderen uitgewerkt en een nieuw ontwerp voor de tuin wordt in 2025 in uitvoering genomen. Dit initiatief geeft ook uitvoering aan het beleidsplan Spelen, bewegen en ontmoeten.
Na de uitvoering van de Watertsraat kan deze maatregel vervallen. Die is dan afgerond. Hiertoe heeft het college ook besloten.
Tijd (indicator)
GroenTijd (toelichting)
Het project Molenveld is afgerond. Het initiatief Waterstraat volgt qua uitvoering in 2025.
Geld (indicator)
GroenGeld (toelichting)
Het pilot project Noordelijk Molenveld is uitgevoerd binnen het bestaande krediet Uitvoering Beleidsplan Spelen, bewegen en ontmoeten. Eind 2024 was er nog een bedrag van € 25.000 over. Dit wordt ingezet om het initiatief van kinderen voor de verbeteringen Waterstraat door te voeren. De aanpassingen Waterstraat passen in de uitvoering van het beleidsplan. Na het afronden van de Waterstraat is er geen geld meer over. In 2025 kan het krediet vervallen en wordt de maatregel afgerond.
Status
Nadert voltooiing -
Indicatoren
Kwaliteit (indicator)
RoodKwaliteit (toelichting)
Op dit moment wordt alleen gewerkt aan de lijn energiebesparing. Aan de overige lijnen kan qua capaciteit en beschikbare middelen niet worden gewerkt. In de energiebesparing wordt veel met rijkssubsidies gewerkt.
Ook in de proeftuin Aardgasvrije wijk wordt met rijkssubsidie nog enigszins gewerkt aan een duurzame warmtetransitie,
Energieloket Achterhoek voert verschillende projecten inzake energiebesparing/isolatie voor ons uit. Die kwaliteit is goed. Op andere thema's doen we nagenoeg niets (duurzame mobiliteit, bedrijven, monumenten, maatschappelijk vastgoed etc). Er is daar dus ook geen sprake kwaliteit.
Tijd (indicator)
RoodTijd (toelichting)
Door de beperkte ambtelijke capaciteit kunnen we zeer beperkt doen wat er in de uitvoeringsagenda is opgenomen. De keuze is gemaakt vooral in te zetten op energiebesparing. Zaken als regionale samenwerking, warmtevisie en verduurzamen maatschappelijk vastgoed krijgen niet de aandacht die nodig is. We raken daarbij achterop in de tijd.
Geld (indicator)
RoodGeld (toelichting)
Alle huidige budgetten voor de energietransitie moeten beschikbaar blijven tot en met 2030. Het gemeentelijk budget met grootboeknummer 1251 moet tot en 2030 beschikbaar blijven. Hier wordt onder andere de gemeentelijke subsidie 'Aardgasvrij of Aardgasvrij-Klaar' uit gedekt. Er zal de komende jaren extra budget nodig zijn om de huidige taken uit te voeren en om nieuwe onoverkomelijke taken uit te voeren zoals de verplichte actualisatie warmtevisie en compensatiemaatregelen en monitoring Soortenmanagementplan (SMP) in de komende jaren. Benodigde budgetten van 2026 tot en met 2028 bedragen € 100.000 per jaar (3 ton dus in totaal). De overige budgetten zijn specifieke uitkeringen van het rijk en hebben ook veelal een looptijd tot en met 2030. De PAW-subsidie voor De Ooi heeft een looptijd tot en met 2028 maar zal mogelijk worden verlengt vanwege stagnatie door de Wet natuurbescherming (vleermuizen, mussen en zwaluwen in spouwmuren en onder daken) en waarvoor we een SMP laten opstellen.
Status
In uitvoering -
Indicatoren
Kwaliteit (indicator)
GroenKwaliteit (toelichting)
Er wordt doorlopend ingezet op en gewerkt aan preventie en vroegsignalering. Dit gebeurt onder andere vanuit het project Kansrijke Start (de eerste 1000 dagen van een kind), het Centrum Jeugd en Gezin (CJG), het plan van aanpak Onderwijsachterstanden (OAB), inzet buurtsportcoaches, vroegsignalering verslavingsproblematiek en de vroegsignalering schuldenproblematiek. De samenwerking tussen medisch en sociaal domein is verstevigd en de professionals weten elkaar steeds beter te vinden.
Tijd (indicator)
GroenTijd (toelichting)
Wordt volgens planning uitgevoerd.
Geld (indicator)
GroenGeld (toelichting)
Wordt binnen de beschikbare budgetten van de gemeentebegroting uitgevoerd.
Status
In uitvoering -
Indicatoren
Kwaliteit (indicator)
GroenKwaliteit (toelichting)
Het versterken van de sociale basis betreft met name de informele netwerken en bewonersinitiatieven. De nadruk ligt op ontmoeten, deeleconomie en burgerparticipatie. We willen daarvoor op een andere manier werken, nl. opgavegericht, d.w.z. in samenwerking, met gedeelde verantwoordelijkheid, waarbij de gemeente slechts één van de spelers is. Versterking van de wijkraden is een onderdeel van het versterken van de sociale basis. Daaraan is gewerkt met inzet van subsidie van de Provincie. De 4 wijkraden zijn ieder een eigen project in de wijk gestart. Tevens is het project Looierspark gestart waarbij de regie voor een nieuwe invulling van het gebied geheel bij een projectgroep van inwoners is gelegd (de hoogste vorm van burgerparticipatie) en de gemeente vooral een adviserende en faciliterende rol heeft. De communicatie met de inwoners van Doesburgers over hun wensen en behoeften is door deze projectgroep zelf opgepakt. Ook zal een nieuwe invulling van 0313 voor een bredere doelgroep dan alleen jeugd en jongeren een bijdrage gaan leveren aan het versterken van de sociale basis.
Tijd (indicator)
GroenTijd (toelichting)
Het traject voor het versterken van de wijkraden en het wijkgericht werken is in het 4e kwartaal van 2022 gestart en afgerond in het 4e kwartaal van 2024. De wijkraden hebben besloten meer samen te werken en hebben een extra mogelijkheid gekregen om met de inwoners te communiceren, nl. via een nieuwe module van het inwonersplatform Ons Doesburg. Het opgavegericht werken als nieuwe manier van werken is in het 3e kwartaal 2023 gestart met de eerste gesprekken binnen onze eigen organisatie. Gekozen is voor de opgave voor het versterken van de sociale basis. Als eerste concrete project voor de invulling hiervan is het project Looierspark gestart in april 2024. De planning is dat een eerste concept-ontwerp voor het Looierspark medio 2025 zal worden geleverd, waarna weer een communicatieronde zal volgen.
Geld (indicator)
GroenGeld (toelichting)
Alle projecten voor het versterken van de sociale basis worden met inzet van reguliere budgetten en subsidie van Provincie en de Groene Metropoolregio uitgevoerd.
Status
In uitvoering -
Indicatoren
Kwaliteit (indicator)
GroenKwaliteit (toelichting)
Vanuit de benadering 'Positieve gezondheid' wordt de beweging in gang gezet van ziekte en zorg naar gezondheid en gedrag in relatie tot de omgeving en gericht op een gezonde leefstijl. Dit doen we in samenwerking met partners in het sociaal domein, het medisch domein maar ook als onderdeel van het fysiek domein en de omgevingsvisie. Bijvoorbeeld binnen het Doesburgs Vitaliteitsakkoord en de Vraagbaak.
Tijd (indicator)
GroenTijd (toelichting)
Wordt volgens de planning uitgevoerd.
Geld (indicator)
GroenGeld (toelichting)
Wordt binnen de budgetten van de gemeentebegroting uitgevoerd.
Status
In uitvoering -
Indicatoren
Kwaliteit (indicator)
GroenKwaliteit (toelichting)
Uit onderzoek naar de herijking van het minimabeleid blijkt dat 80 procent van de huishoudens in Doesburg met een inkomen tot 120 procent van de bijstandsnorm al drie jaar of langer op dit niveau leeft. We willen deze groep gerichter ondersteunen om hun (maatschappelijke) participatie te bevorderen, passend bij hun mogelijkheden. Voor degenen die niet direct kunnen deelnemen, bieden we maatwerkondersteuning via de Omgekeerde Toets, waarbij de hulpvraag centraal staat.
Daarnaast blijkt dat veel inwoners de beschikbare gemeentelijke en landelijke regelingen niet kennen. Om dit te verbeteren, werkt de gemeente samen met De Voorzieningen Wijzer en de tool 'ditgeldtvoormij.nl'. Deze hulpmiddelen helpen inwoners inzicht te krijgen in gemeentelijke en landelijke regelingen en toeslagen, waardoor hun financiële en sociale zelfredzaamheid wordt vergroot.
Tijd (indicator)
GroenTijd (toelichting)
Met de ontwikkeling van de integrale beleidsnotitie, het integrale sociaal team en de actieve samenwerking met maatschappelijke partners en De Voorzieningen Wijzer streven we ernaar de bestaanszekerheid van onze inwoners te verbeteren.
Geld (indicator)
GroenGeld (toelichting)
Uitgevoerd binnen de begroting.
Status
In uitvoering -
Indicatoren
Kwaliteit (indicator)
GroenKwaliteit (toelichting)
Er is een verkenning uitgevoerd naar de behoefte aan en de mogelijkheden voor dagbesteding in Doesburg als algemene voorziening. Er zijn al veel ontmoetingsmogelijkheden in Doesburg, maar de activiteiten zijn veelal gericht op een beperkte doelgroep en mensen met een ondersteuningsvraag kunnen er niet goed terecht vanwege het ontbreken van begeleiding. Verschillende welzijns- en zorgorganisaties hebben interesse getoond voor het realiseren van een dagbesteding als algemene voorziening in Doesburg. Dat heeft echter niet geleid tot een nieuw initiatief voor een dagbesteding met begeleiding in Doesburg. Het versterken van ontmoetingsplekken in het algemeen heeft een relatie met het onderzoek naar het gewenste voorzieningenniveau in Doesburg en het realiseren van ontmoetingsplekken in de buitenruimte en wordt in afstemming met lijn 1 opgepakt.
Tijd (indicator)
OranjeTijd (toelichting)
De verkenning naar de behoefte en mogelijkheden voor dagbesteding in Doesburg heeft geen concreet nieuw initiatief opgeleverd.
Geld (indicator)
GroenGeld (toelichting)
De verkenning is binnen het budget in de gemeentebegroting uitgevoerd.
Status
In uitvoering -
Indicatoren
Kwaliteit (indicator)
GroenKwaliteit (toelichting)
Eind 2024 is het collegedoel Versterken vrijwillige inzet gerealiseerd . Er is 1 platform voor vraag en aanbod, voor vragen en antwoorden, voor ondersteuning, training en scholing. Alles is samen georganiseerd in Actief in Doesburg.
Tijd (indicator)
GroenTijd (toelichting)
De website waar vraag en aanbod voor vrijwilligerswerk op elkaar afgestemd kunnen worden, is gelanceerd.
Geld (indicator)
GroenGeld (toelichting)
Is binnen de begroting gerealiseerd
Status
In uitvoering -
Indicatoren
Kwaliteit (indicator)
GroenKwaliteit (toelichting)
We werken aan de ontwikkeling van een sterk lokaal participatieaanbod, bestaande uit werkervaringsplekken, vrijwilligerswerk, trainings- en coachingsmogelijkheden en de optimalisatie van Activerend Werk en Beschut Werk. Dit aanbod is dynamisch en kan worden uitgebreid op basis van de behoeften van inwoners, zodat zij optimaal worden gestimuleerd om deel te nemen, afgestemd op hun mogelijkheden. Daarnaast versterken we de sociale basis in Doesburg met diverse projecten.
Tijd (indicator)
OranjeTijd (toelichting)
De re-integratieverordening zal in 2025 worden herzien. Daarnaast wordt de samenwerking met verschillende partners en DVO's geëvalueerd, en wordt een aanpak vastgesteld. De implementatie van het aanbod en de verdere ontwikkeling ervan, evenals het actief stimuleren van inwoners om deel te nemen aan de samenleving, blijven doorlopende en prioritaire doelen waaraan we blijven werken.
Geld (indicator)
GroenGeld (toelichting)
Binnen bestaand budget.
Status
In uitvoering -
Indicatoren
Kwaliteit (indicator)
GroenKwaliteit (toelichting)
Het oorspronkelijke plan voor het opzetten van het Doesburgs Werk- en Ontwikkelbedrijf (DWOB) wordt omgevormd tot een breed en sterk lokaal participatieaanbod. Dit aanbod zal onder een 'overkoepelende naam' worden gepresenteerd, die momenteel in ontwikkeling is. We werken aan een menukaart met diverse opties, zoals werkervaringsplekken, vrijwilligerswerk en trainings- en coachingsmogelijkheden. Samen met verschillende maatschappelijke partners, waaronder Circulus, Scalabor en het WSP, creëren we een veelzijdig aanbod dat inwoners in staat stelt optimaal deel te nemen en zich verder te ontwikkelen richting maatschappelijke en arbeidsparticipatie.
Tijd (indicator)
RoodTijd (toelichting)
We zijn actief bezig met het creëren van een breed en sterk lokaal participatieaanbod. Ook de DVO met Circulus, die in 2025 herijkt zal worden, maakt hier onderdeel van uit.
Geld (indicator)
GroenGeld (toelichting)
Het participatiebudget is naar verwachting toereikend.
Status
In uitvoering -
Indicatoren
Kwaliteit (indicator)
GroenKwaliteit (toelichting)
Hier is continue aandacht voor waarbij we voor geschikte vacatures met name kijken naar inwoners die bij ons bekend zijn van het participatiebestand.
Tijd (indicator)
GroenTijd (toelichting)
In afstemming met de manager bedrijfsvoering zal dit worden belegd in het wervingsproces.
Geld (indicator)
GroenGeld (toelichting)
Wordt binnen budget uitgevoerd.
Status
In uitvoering -
Indicatoren
Kwaliteit (indicator)
GroenKwaliteit (toelichting)
Er is een inventarisatie gemaakt van alle eenmalige en structurele subsidies die de gemeente verstrekt. Bij de hervorming van onze toegang hoort ook een herverdeling onder contractpartijen. De duur en omvang volgen zowel de zorgvraag als onze horizon met betrekking tot onze bestuurlijke toekomst.
Tijd (indicator)
OranjeTijd (toelichting)
Het bepalen of er meerjarige subsidies of contracten kunnen worden afgesloten vergt een zorgvuldig proces met overleg met de samenwerkingspartners. In het sociaal domein zijn veel organisaties actief op basis van subsidie of een opdracht. Bij de hervorming van onze toegang hoort ook een herverdeling onder contractpartijen. De duur en omvang volgen zowel de zorgvraag als onze horizon met betrekking tot onze bestuurlijke toekomst.
Geld (indicator)
GroenGeld (toelichting)
Wordt binnen de reguliere budgetten uitgevoerd.
Status
In uitvoering -
Indicatoren
Kwaliteit (indicator)
GroenKwaliteit (toelichting)
De besluitvorming over adequate huisvesting voor het ambtelijke apparaat is afgerond. De ambtelijke en bestuurlijke organisatie zijn op 20 februari 2023 verhuisd naar het nieuwe Stadskantoor Leigraafseweg 8. De eerste een tweede verdieping zijn hiervoor ingericht. Na de zomervakantie 2023 is gestart met fase 2 de transformatie van de begane grond naar een multifunctioneel te gebruiken stadskantoor. Deze werkzaamheden zijn in april 2024 afgerond, de maatschappelijke partijen, bibliotheek en de publieksbalie zijn overgegaan naar het Stadskantoor, het stadsarchief is inmiddels ook verhuisd. Hier rest alleen nog besluitvorming door het college over een afwijking van de eisen aan het plafond van het archief. Besluitvorming hierover uiterlijk in mei 2025.
Tijd (indicator)
GroenTijd (toelichting)
Huisvesting ambtelijke organisatie is gerealiseerd. Ook het streekarchief is inmiddels verhuisd. Hier wordt alleen aan het college instemming gevraagd af te wijken van de plafondeisen. Dit voorstel zal in april/mei 2025 in het college ter besluitvorming voorliggen. Project kan daarna worden afgerond. Voldoende stroomvoorziening blijft nog een open einde.
Geld (indicator)
GroenGeld (toelichting)
Bij de IBB 2023 is uw raad hiervan op de hoogte gebracht. Bijstelling van het budget is noodzakelijk. Aanvankelijk was het de bedoeling om een deel van de opbrengsten door verkoop Nieuwstraat 2-4 en gymzaal Armgardstraat in te zetten voor dekking van de transformatiekosten voor het Stadskantoor. Nu de verkoop nog even op zich laat wachten is het voorstel om de transformatiekosten te financieren vanuit de algemene reserve. De opbrengsten door verkoop zullen t.z.t. dan weer terugvloeien naar de algemene reserve. Daarmee kan dit project financieel gezien ook worden afgerond.
Status
Nadert voltooiing -
Indicatoren
Kwaliteit (indicator)
RoodKwaliteit (toelichting)
De programmabegroting 2025-2028 is 7 november 2024 vastgesteld door de gemeenteraad. De jaarschijf 2025 is met de nodige maatregelen (nipt) structureel sluitend. De jaarschijven 2026 en volgende laten nog (significante) tekorten zien.
Voor een deel is het beoogde financiële effect van de ingezette bezuinigingsmaatregelen nog onzeker.
De financiële situatie blijft zorgelijk.
Tijd (indicator)
GroenTijd (toelichting)
De begroting 2025 is conform planning ter vaststelling aangeboden aan de raad.
Geld (indicator)
GrijsGeld (toelichting)
Niet van toepassing.
Status
In uitvoering -
Indicatoren
Kwaliteit (indicator)
OranjeKwaliteit (toelichting)
Eind 2024 is een budget beschikbaar gesteld dat wordt gebruikt om de mogelijkheden voor een nieuwe sportaccommodatie op locatie Den Helder te verkennen. Streven is om in het najaar van 2025 over de gevraagde investering en ruimtelijke inpassing een advies ter besluitvorming voor een go/no go voor te kunnen leggen.
Eerder is besluit genomen tot aankoop van grond bij locatie Den Helder. Formele overdracht van deze grond wordt voorzien in 2025.
Tijd (indicator)
GroenTijd (toelichting)
In het najaar van 2025 moet duidelijk worden of tot uitvoering kan worden overgegaan en dus ook of de investering die hiermee is gemoeid aanvaardbaar en verantwoord is.
Geld (indicator)
GrijsGeld (toelichting)
In het najaar van 2025 ontstaat meer duidelijkheid over de investeringsopgave en de hieraan gerelateerde structurele lasten
Status
Nog niet gestart -
Indicatoren
Kwaliteit (indicator)
GroenKwaliteit (toelichting)
Eind 2024 hebben we een netwerkbijeenkomst georganiseerd waaruit de volgende 3 speerpunten voor 2025 zijn geformuleerd.
- Ombuiging kosten van geïndiceerde zorg naar vrij toegankelijke ondersteuning zodat een vraag een vraag blijft en geen probleem wordt.
- Outreachend jongerenwerk richting de groep overlastgevende jongeren.
- Organiseren van netwerkbijeenkomsten twee keer per jaar zodat we elkaar goed weten te vinden. Ook duidelijker link met het onderwijs.
Het jongerenwerk werkt intensief samen met de buurtsportcoaches. Tevens hebben we het project verlengd met de outreachend jongerenwerker die als straatcoach contact legt met jongeren met problemen die te laat in beeld komen bij het onderwijs en de hulpverlening en langzaam dreigen af te glijden naar de criminaliteit. Op 28 mei 2024 heeft het college besloten om voor een nieuwe invulling van het jongerencentrum een lokale coalitie te vormen met de huidige gebruikers, lokale organisaties en inwoners. Deze partijen maken samen een plan voor het multifunctioneel gebruik van het gebouw. Waarna ze samen de verantwoordelijkheid nemen voor de verdere uitwerking en uitvoering van het plan. Voor de voorbereiding en uitvoering van het plan zal subsidie worden aangevraagd bij de Provincie (Wijken- en dorpendealregeling).
Tijd (indicator)
GroenTijd (toelichting)
De lokale coalitie heeft de wensen van inwoners voor de nieuwe invulling van De Linie 2 geïnventariseerd en op basis daarvan een projectplan geschreven. In 2025 zal hiervoor een subsidie bij de provincie Gelderland worden aangevraagd. De leefbaarheidsalliantie ondersteunt dit traject.
Geld (indicator)
GroenGeld (toelichting)
Wordt binnen het budget in de gemeentebegroting uitgevoerd.
Status
In uitvoering -
Indicatoren
Kwaliteit (indicator)
RoodKwaliteit (toelichting)
Het onderzoek is niet gestart. Er wordt voorgesteld deze maatregel in het kader van prioritering i.v.m. capaciteitsgebrek, te schrappen.
Tijd (indicator)
RoodTijd (toelichting)
Er is geen capaciteit voor dit onderzoek. Het voorstel is deze maatregel te schrappen. Er wordt wel onderzoek gedaan naar de voorziening sporthal. Voor de overige zaken is zoals gezegd geen capaciteit.
Geld (indicator)
RoodGeld (toelichting)
Kan niet worden opgestart omdat er geen geld voor beschikbaar is en geen capaciteit. Voorstel is deze maatregel te schrappen. Voor het onderzoek naar financiele haalbaarheid de sporthal heeft de raad wel geld beschikbaar gesteld.
Status
Nog niet gestart -
Indicatoren
Kwaliteit (indicator)
GroenKwaliteit (toelichting)
Er heeft een themabijeenkomst over opgavegericht werken als nieuwe manier van werken met het college plaatsgevonden, onder begeleiding van de VPNG. Als maatschappelijke opgave is gekozen voor het versterken van de sociale basis. Deze opgave wordt integraal, in een gezamenlijke verantwoordelijkheid, met inzet van gezamenlijke middelen, met organisaties en inwoners opgepakt. De gemeente heeft daarbij niet de regie maar is slechts één van de spelers.
Tijd (indicator)
GroenTijd (toelichting)
De themabijeenkomst opgavegericht werken met het college heeft in januari 2023 plaatsgevonden. In het 3e kwartaal van 2023 zijn binnen onze eigen organisatie gesprekken gevoerd over dit onderwerp. In november 2023 heeft nog een themabijeenkomst met het college plaatsgevonden waarin besloten is te starten met de opgave 'versterken van de sociale basis'. Het stimuleren van ontmoeting staat daarin centraal. In 2024 is in dit kader het project Looierspark gestart met de hoogste vorm van burgerparticipatie: de regie voor een nieuwe inrichting van de oude voetbalvelden bij de Looiersweg is gelegd bij een projectgroep van inwoners, die ook de verdere communicatie met de inwoners van Doesburg heeft opgepakt. Het Looierspark zal een nieuwe, groene, centraal gelegen ontmoetingsplek voor alle Doesburgers worden. Tevens is besloten om het gebouw De Linie 2 (nu 0313) een nieuwe invulling te geven voor een bredere doelgroep dan alleen jeugd en jongeren. Ook dit zal een bijdrage leveren aan het opgavegericht werken gericht op het versterken van de sociale basis. Een lokale coalitie van inwoners en organisaties houdt zich bezig met deze nieuwe invulling en de communicatie met de Doesburgers over hun wensen, behoeften en inzet. Op basis van het plan van de lokale coalitie zal in maart/april 2025 subsidie bij de Provincie worden aangevraagd. De leefbaarheidsalliantie begeleidt de route naar de subsidieaanvraag.
Geld (indicator)
GroenGeld (toelichting)
Wordt binnen het budget in de gemeentebegroting uitgevoerd. Tevens worden subsidiemogelijkheden benut: er wordt zowel bij de Groene Metropoolregio als de Provincie subsidie aangevraagd. Ook andere subsidiemogelijkheden, zoals LEADER, De Gestichten, en RDO worden verkend.
Status
In uitvoering
